随着“跳仓法”施工技术的推广应用,这种集多种优势的施工技术正逐渐取代传统的留置后浇带施工工艺。南通二建集团苏州仁恒仓街项目在复杂条件下大型深基坑工程中,采用“跳仓法”取代“后浇带”施工,解决了传统后浇带遗留的安全、质量问题,“跳仓法”施工在该项目的成功实施,也为大家提供了参考学习的实践依据。

项目整体效果图
本工程基坑概况

基坑围护效果图
支撑体系:①区块基坑采用三道混凝土支撑,其中第一道支撑兼作挖土、材料堆放平台;②、③区块采用一道混凝土支撑+三道钢支撑的支撑形式,钢支撑采用预应力伺服系统;④区块采用两道混凝土支撑;支撑系统采用对撑加角撑和边桁架的支撑体系,并采用钢立柱下加钻孔灌注桩作为水平支撑系统的竖向支撑结构体系。

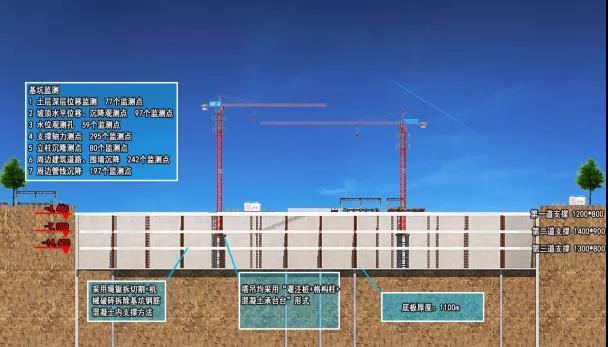

基坑支护剖面图

支撑模型图

“跳仓法”施工

跳仓工序一

跳仓工序二

跳仓工序三

跳仓工序四

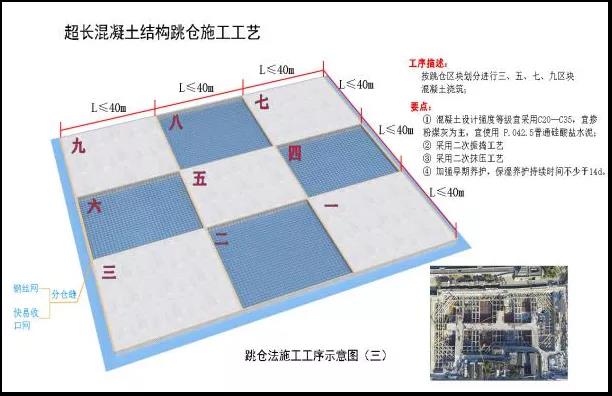

“跳仓法”施工示例

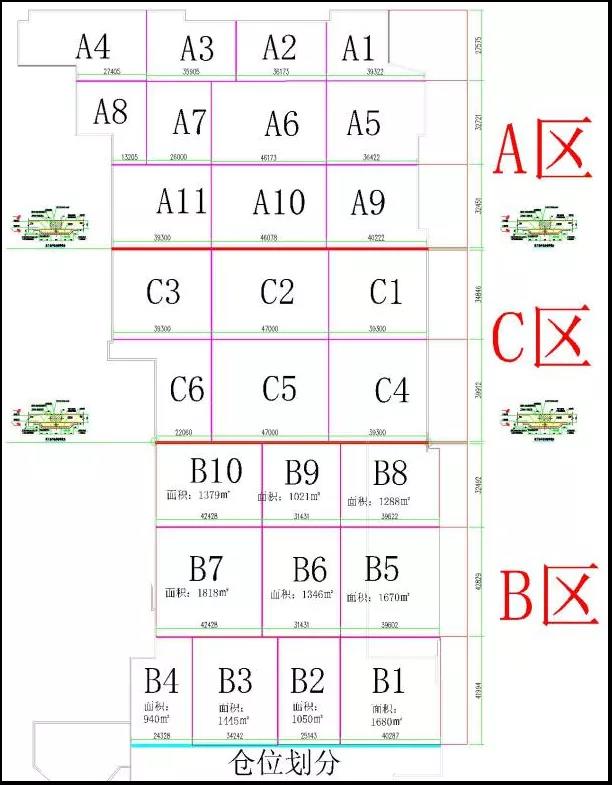

负二、三层跳仓分区图

负二、三层跳仓分区图

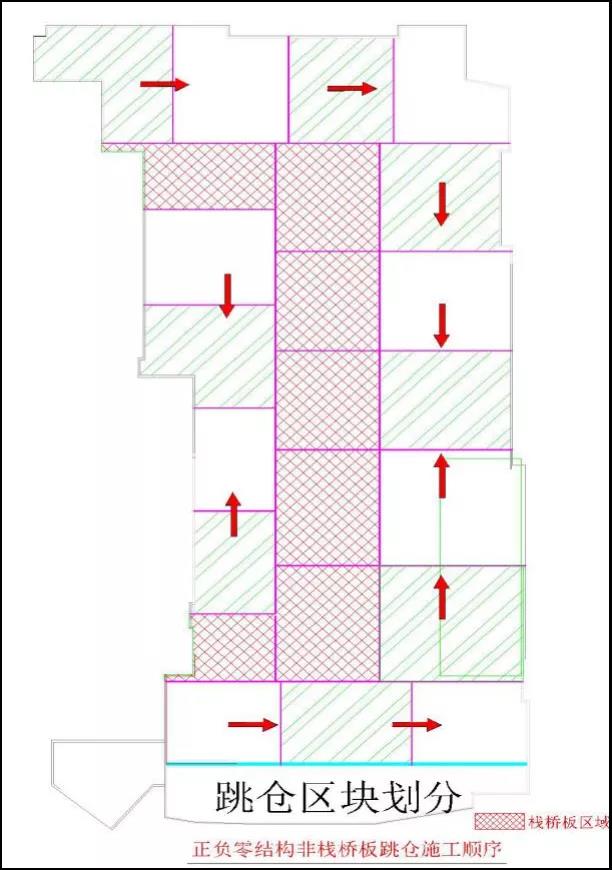

正负零结构非栈桥板区域施工顺序图

正负零结构非栈桥板区域施工顺序图

混凝土配比单

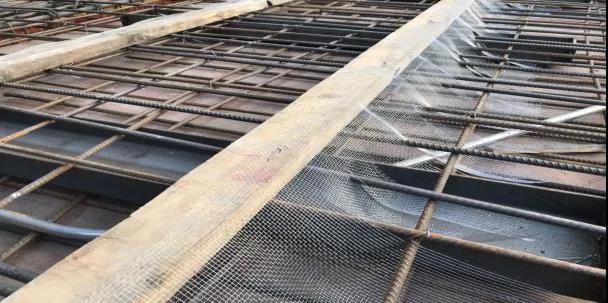

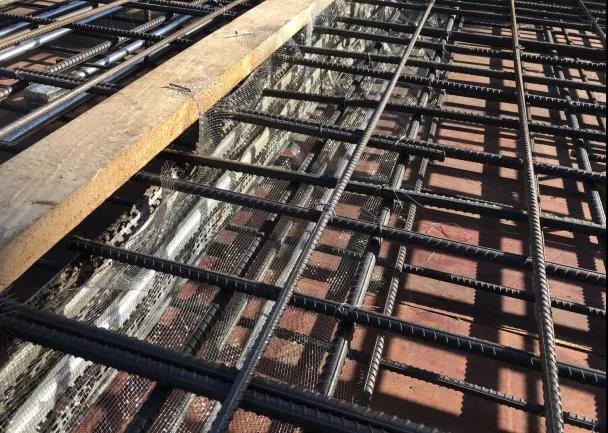

分仓缝位置钢丝网拦截图

分仓缝位置快易收口网拦截图

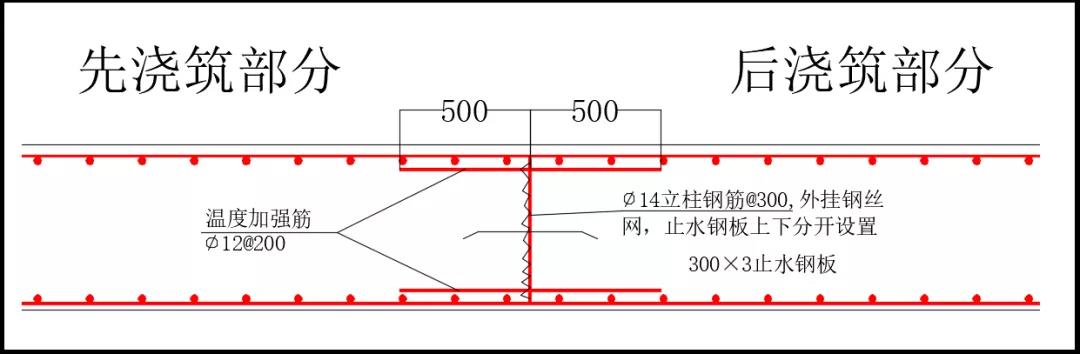

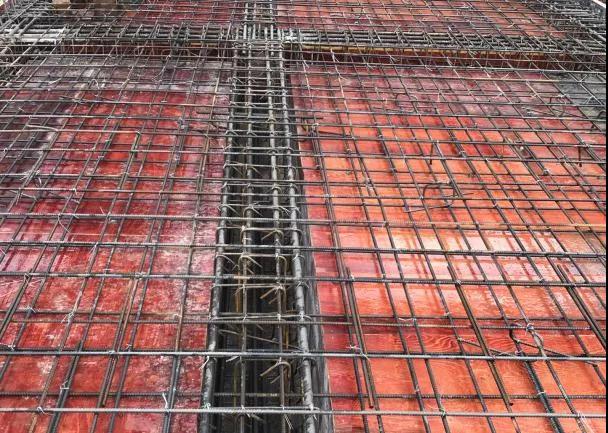

分仓缝位置抗裂钢筋设置

分仓缝位置抗裂钢筋设置要求

后浇区域分仓缝剔凿

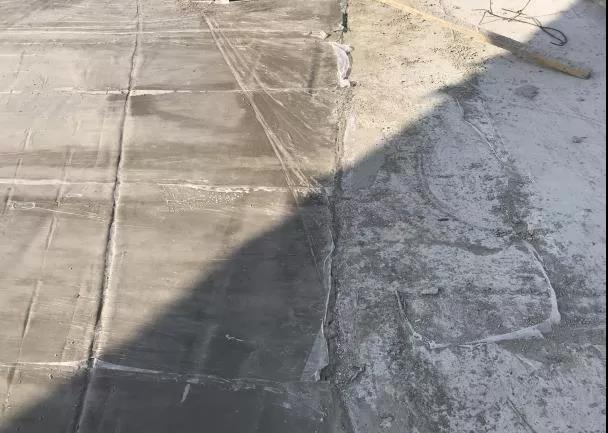

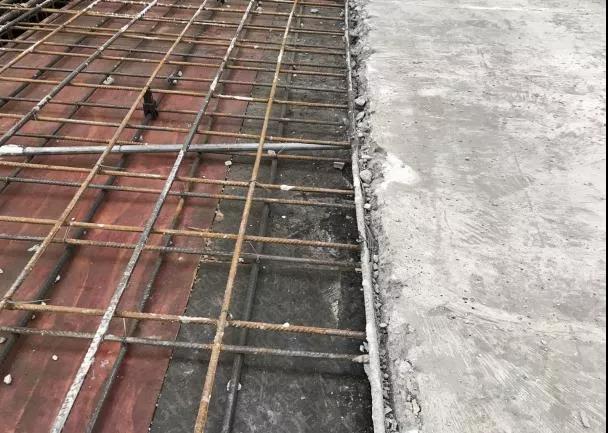

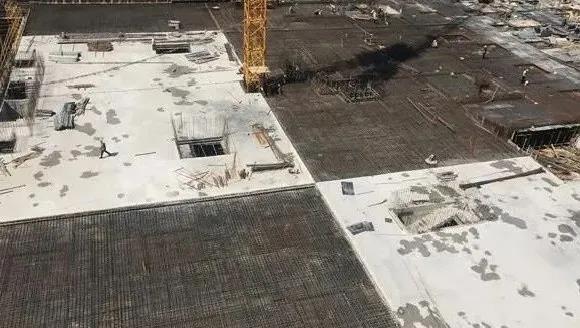

后浇区域分仓缝位置结合图

板面清理图

板面浇水湿润

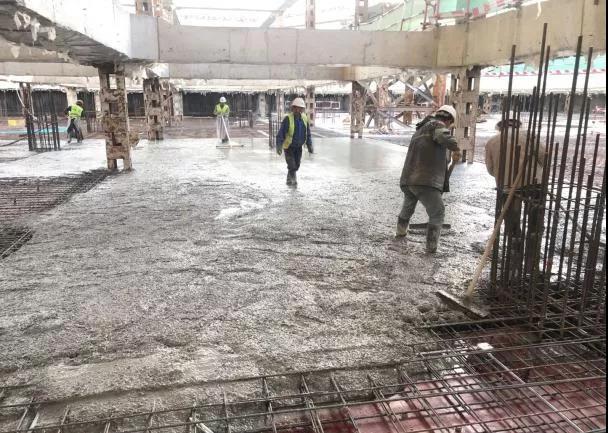

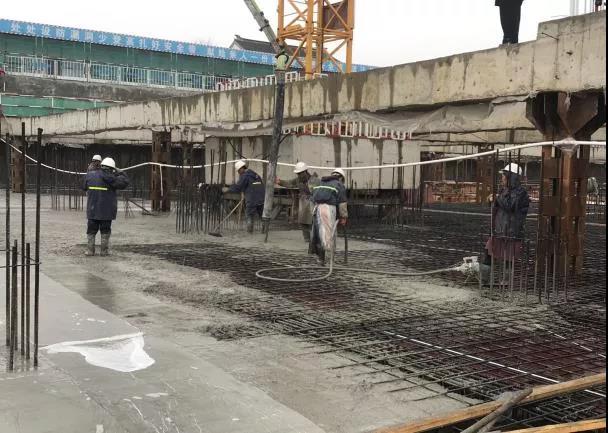

混凝土浇筑

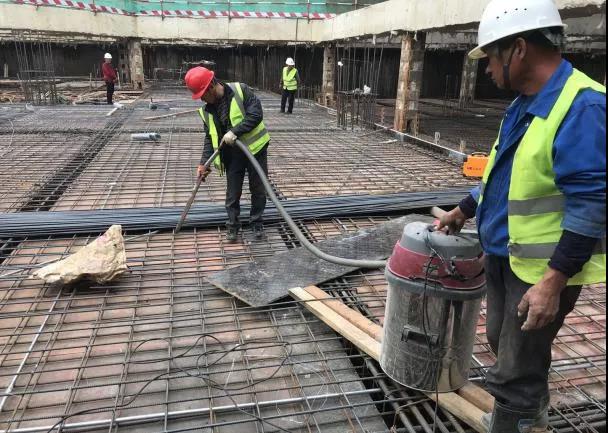

混凝土浇筑二次振捣

板面混凝土振捣覆膜

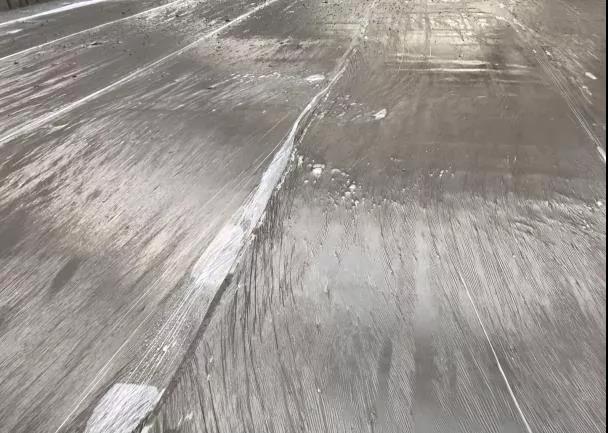

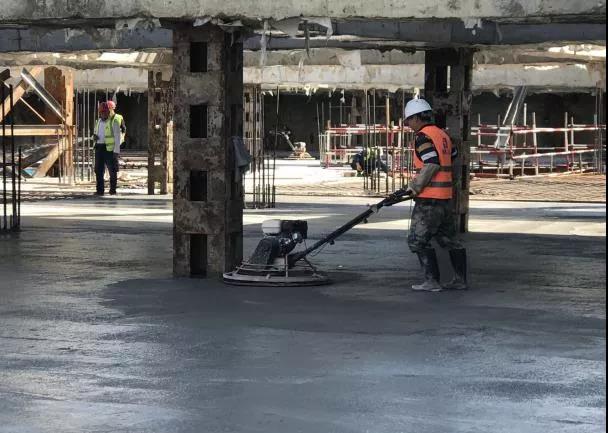

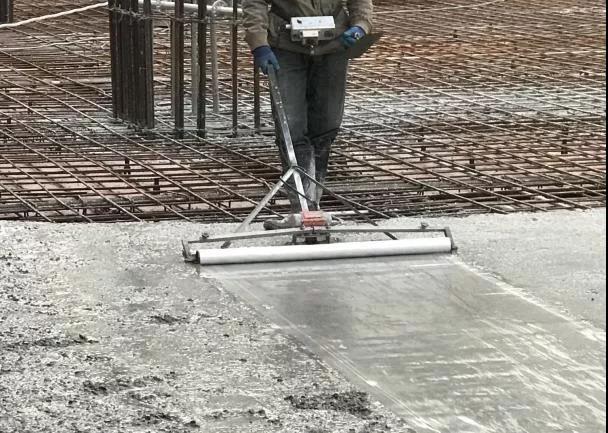

混凝土板面收光

混凝土面覆膜

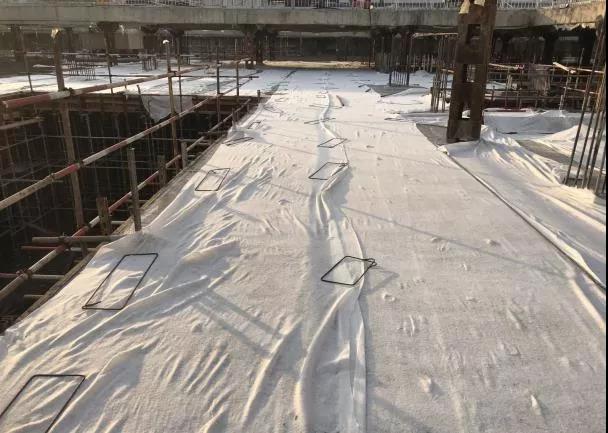

板面覆盖土工布
“跳仓法”施工工艺在本工程复杂条件下大型深基坑工程的应用,项目组就工程施工特点、难点进行了全方位研究,采用“跳仓法”施工工艺代替后浇带分仓流水施工,缩短工期,降低了基坑风险;避免温差收缩,有效控制裂缝,降低了后期渗漏隐患。
来源:南通二建集团、建筑工程鲁班联盟
